双江口水电站--3#导流洞进水塔闸室镜面混凝土项目

时间:来源:乐山圣达水利浏览:

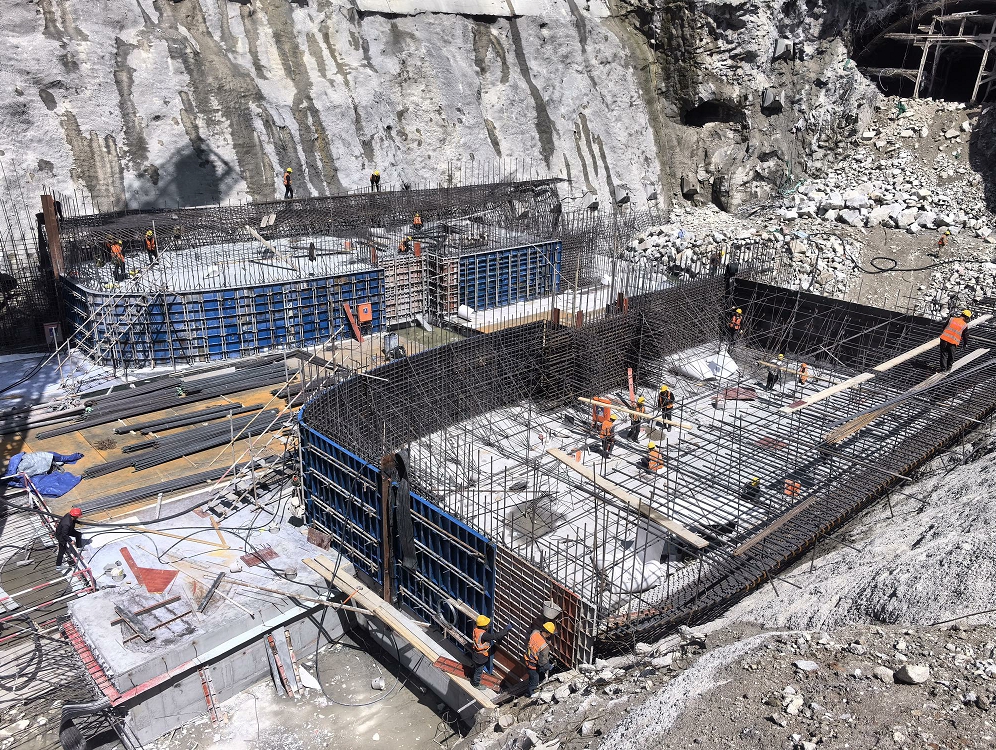

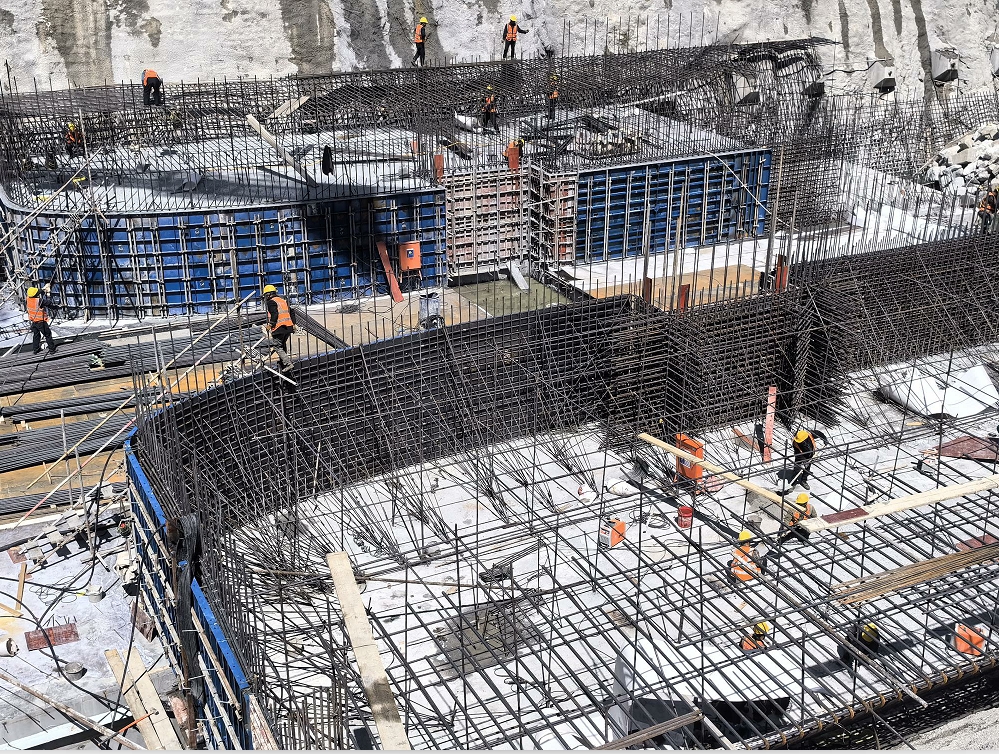

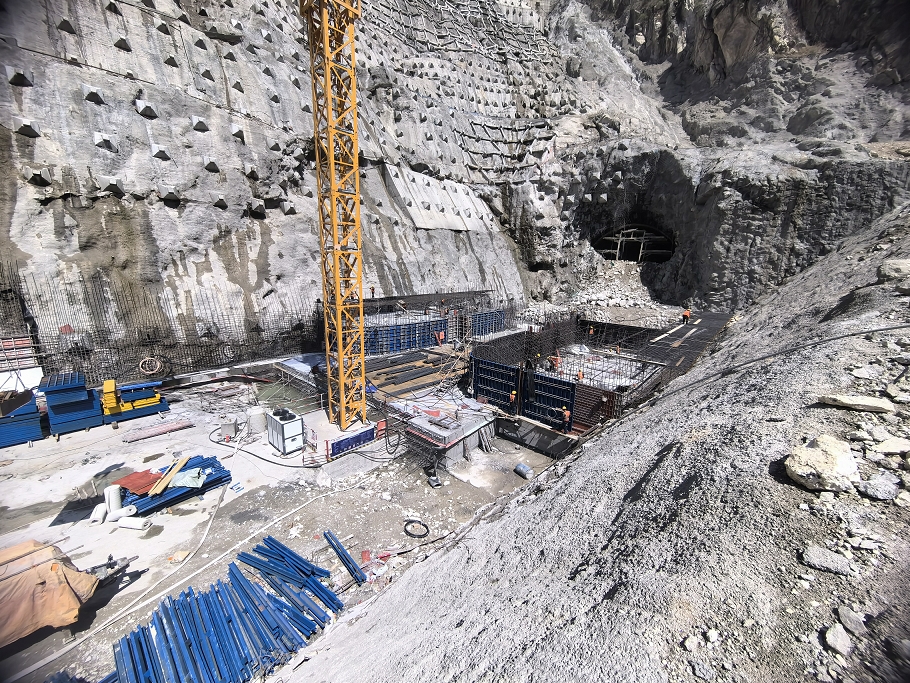

   2024年3月28日完成闸室基础部分混凝土浇筑,共浇筑混凝土6562.5m³,经过项目部全体同仁不懈努力,根据3#导流洞进口闸室施工任务紧、工序多、质量严的特点,通过“技能培训、技术交底、专人盯班、分工合作”等手段,快速、高效,按质按量完成闸室基础混凝土浇筑,浇筑质量得到参建各方一致好评。

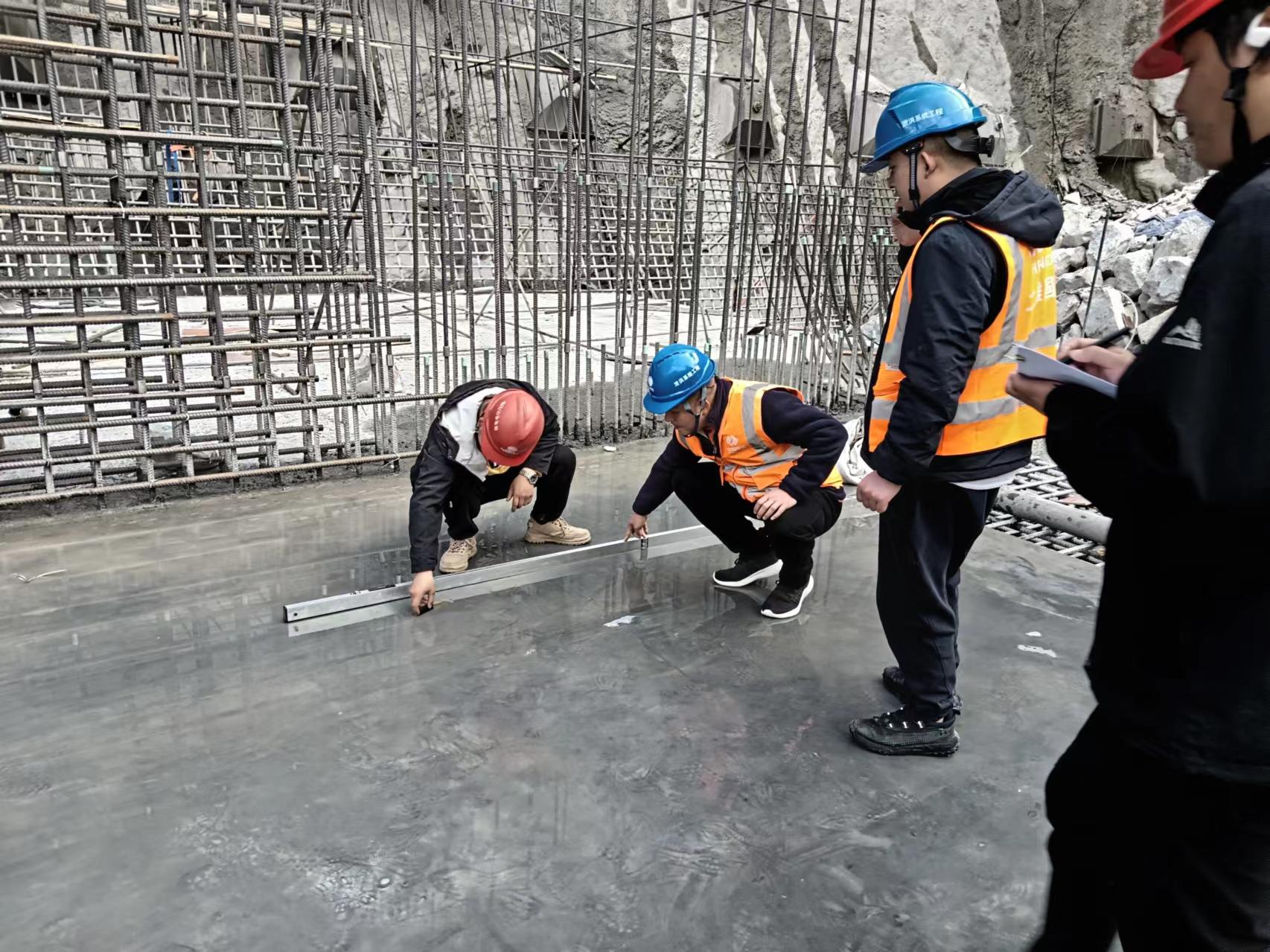

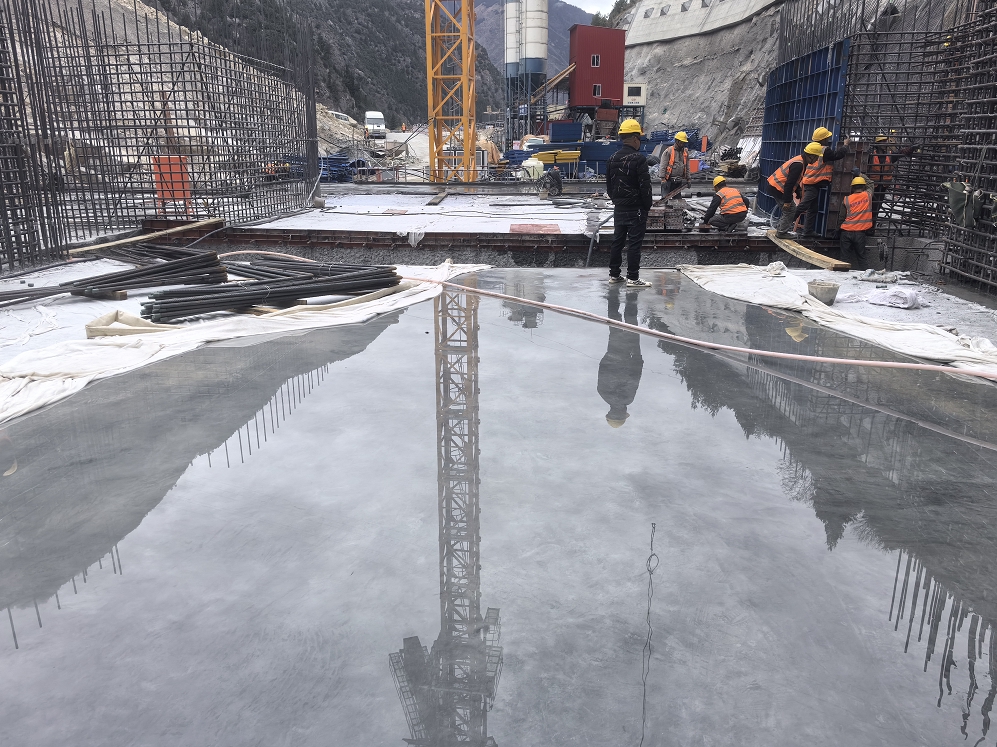

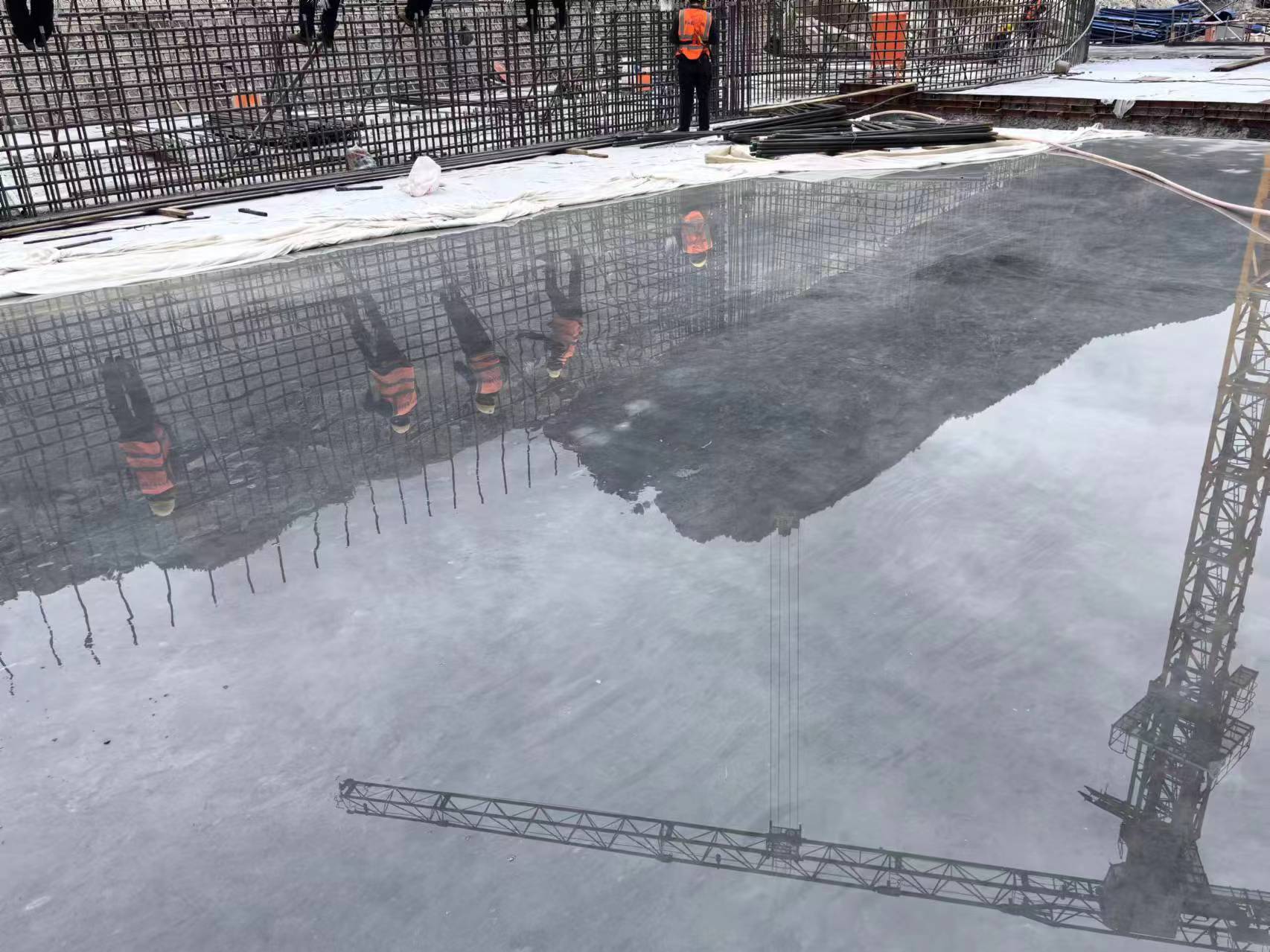

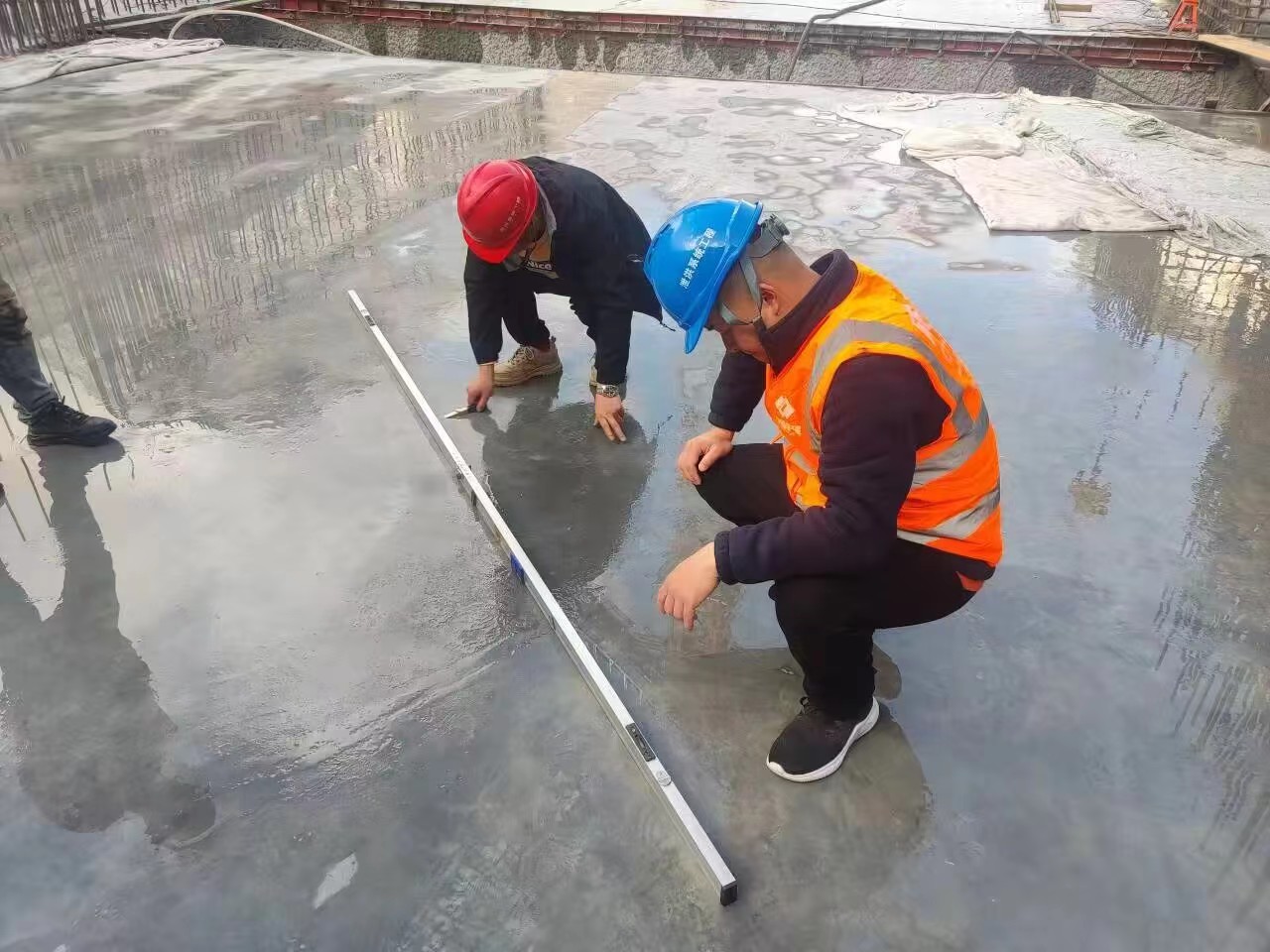

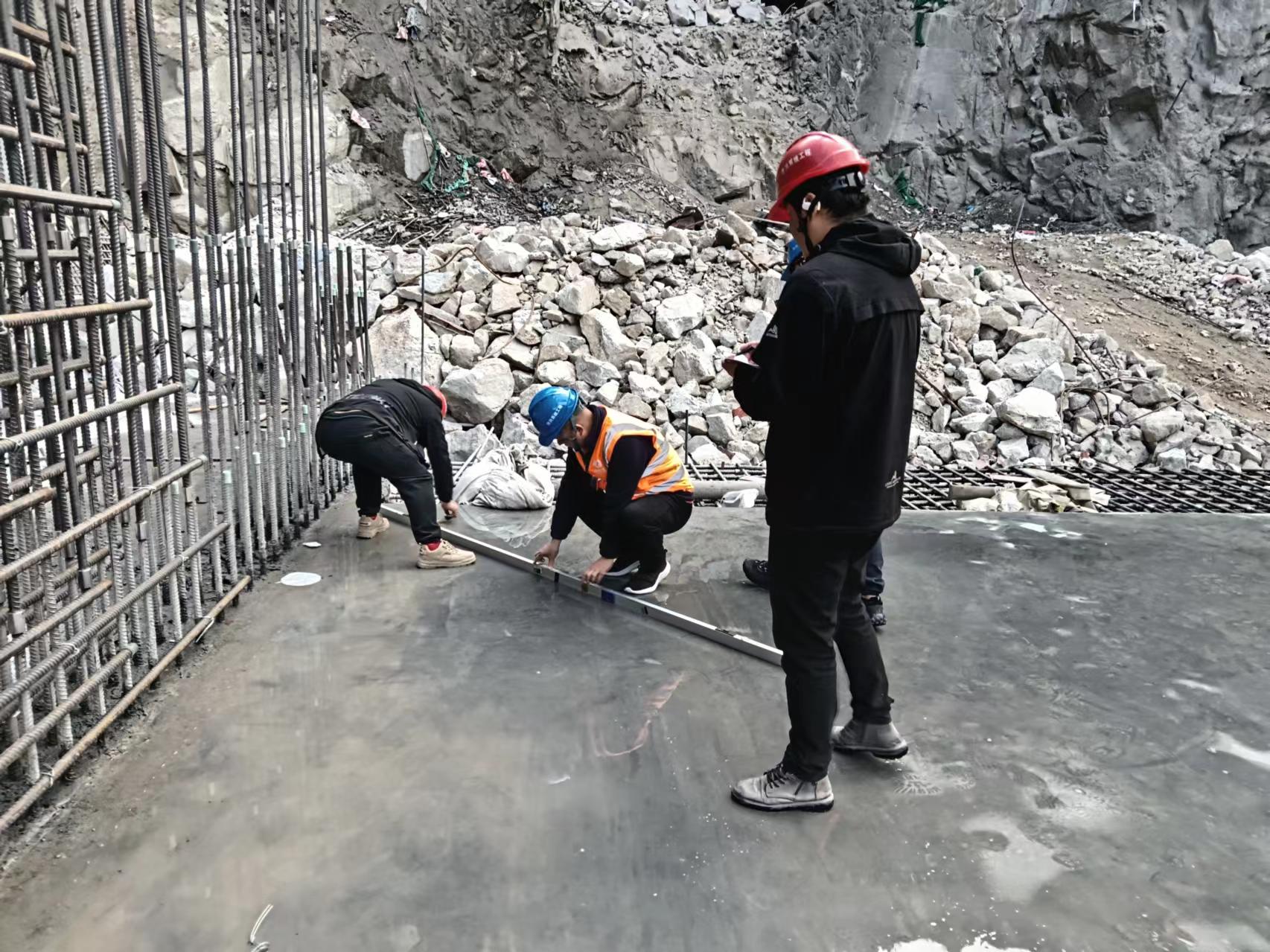

  根据施工要求,闸室流道需要进行收面抹光处理,在施工过程中,采用了 “二次振捣,一次初平、一次精平,二次抹光的施工工艺”,确保了闸室流道的平整度及表面的光洁度,混凝土入仓摊铺到位后,采用Φ70振捣泵进行插入式振捣,确保混凝土的密实度,振捣完成后,采用4m靠尺进行初步检查,针对不平整的部位进行补料,第二次振捣采用过桥式震动梁进行振捣,再次调整表面平整度,经第二次振捣找平后,由人工再次采用4m靠尺进行精平,边平整边使用抹子进行第一次抹面,第二次抹面待混凝土终凝后手按稍软的时候进行,首先采用磨光机整体打磨一次,打磨完成后,取出圆盘,再次使用磨光机进行打磨,最后人工采用铁抹子进行收光,通过以上施工工艺,3#导流洞进口闸室过流面混凝土浇筑取得不错的效果。
