西藏如美水电站项目
时间:来源:乐山圣达水利浏览:西藏如美水电站防可行性研究阶段防渗土料现场改性及碾压试验建设工程专业分包项目
2020.9.28日我公司正式签订西藏如美水电站防可行性研究阶段防渗土料现场改性及碾压试验建设工程专业分包合同,2020.12.13日进行如美项目部营地修建工作,此次项目的主要工作内容包括:筛分试验(含拌和试验)、加水试验、现场碾压试验:
筛分试验内容:筛分试验设备及筛网尺寸的调试试验;筛分效率试验;拌和试验;
加水试验内容:桥式布料机加水与分层加水对比试验;含水率快速检测与智能加水试验;土料闷制试验;
现场碾压试验内容:碾压参数试验、含水率试验以及冬季碾压初步试验。

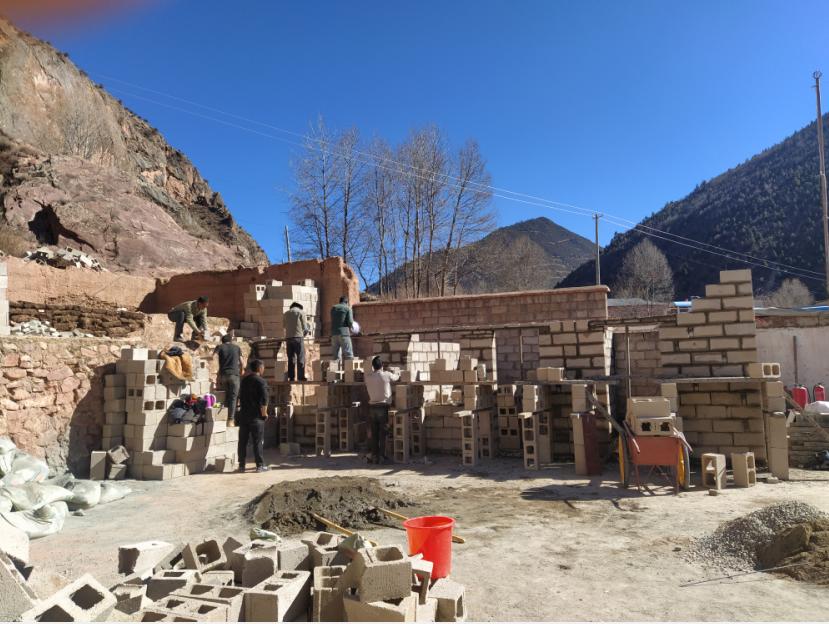

2020年12月13日开始项目部营地修建

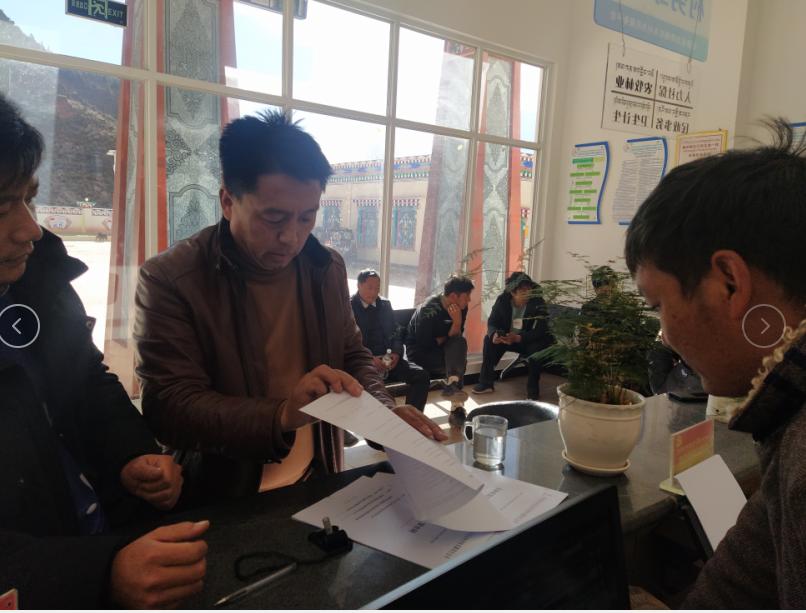

2021年1月16日拉乌村召开村民代表大会,协商完成签订合同开始施工

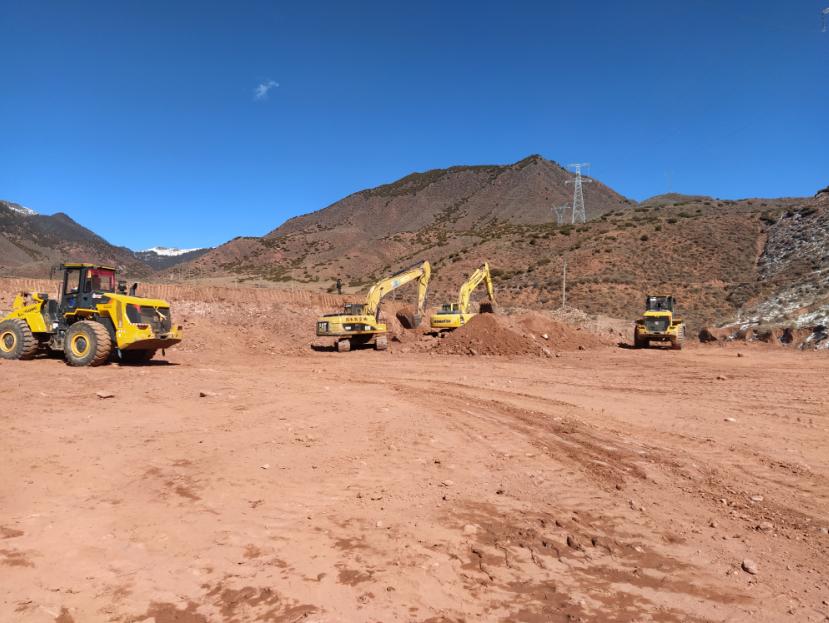

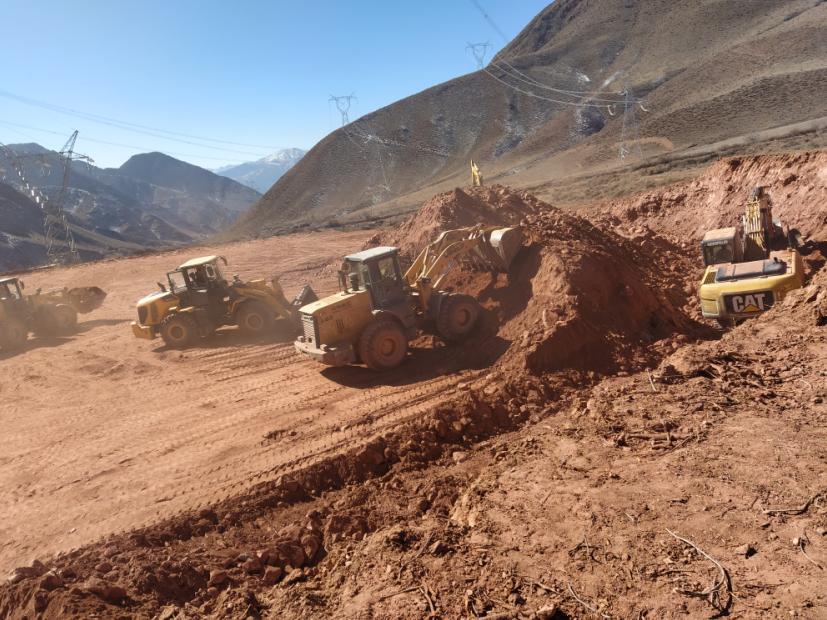

2021年1月17日机械设备开始进场进行场地平整工作
2021年1月17日机械设备开始进场进行场地平整工作

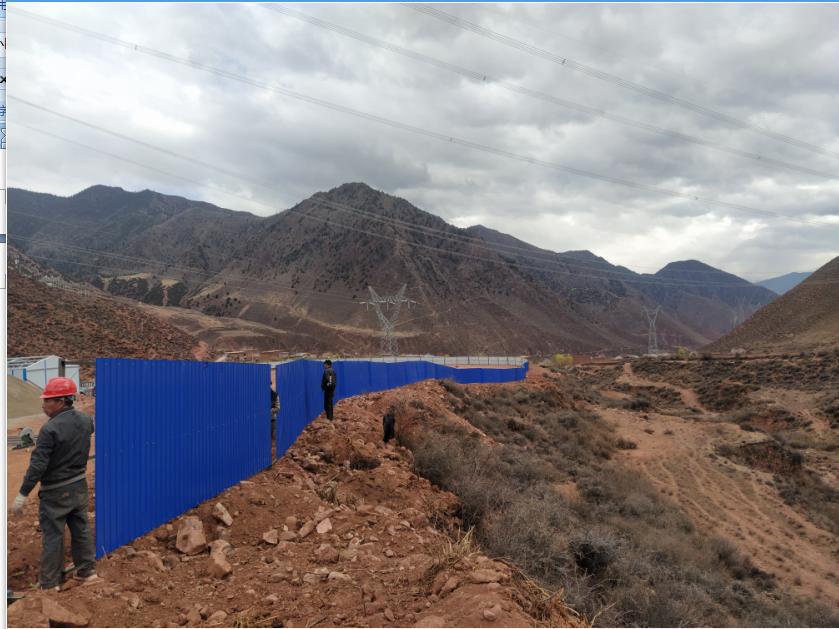

2021年4月1日开始施工场地围挡及活动板房安装
2021年4月21日开始水池关模前安全交接

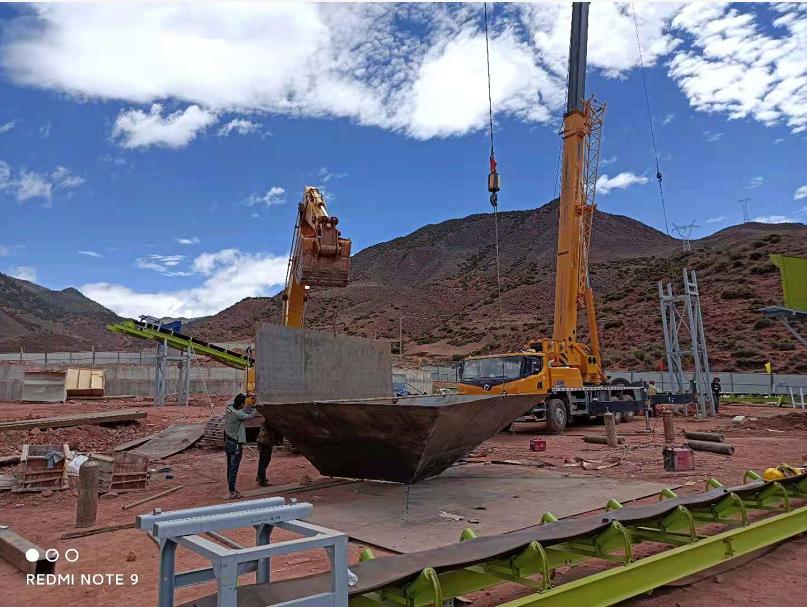

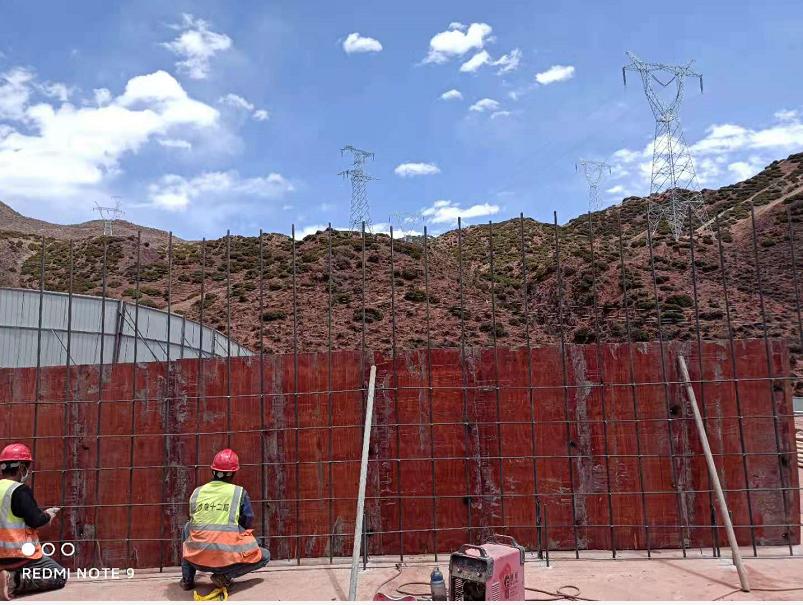

2021年4月21日开始水池关模
2021年4月24日开始形象面貌施工
2021年4月24日开始形象面貌施工

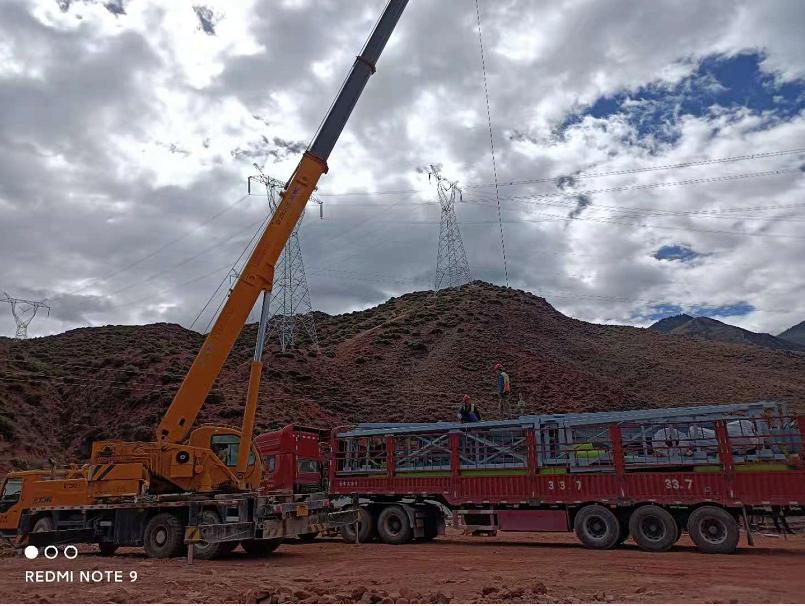

2021年5月18日筛分系统设备进场

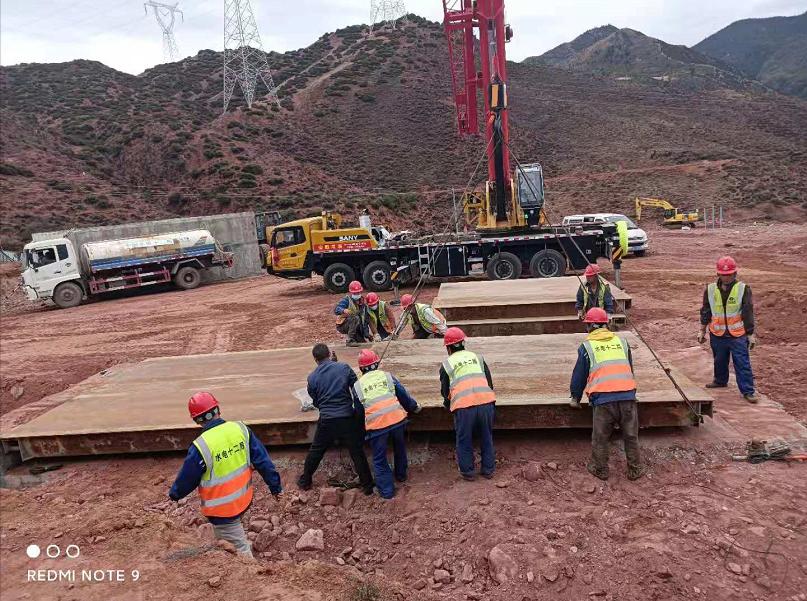

2021年5月19日喂料机及地磅开始安装
2021年5月25日喂料机进料口焊接完成开始及震动给料机出料口制作

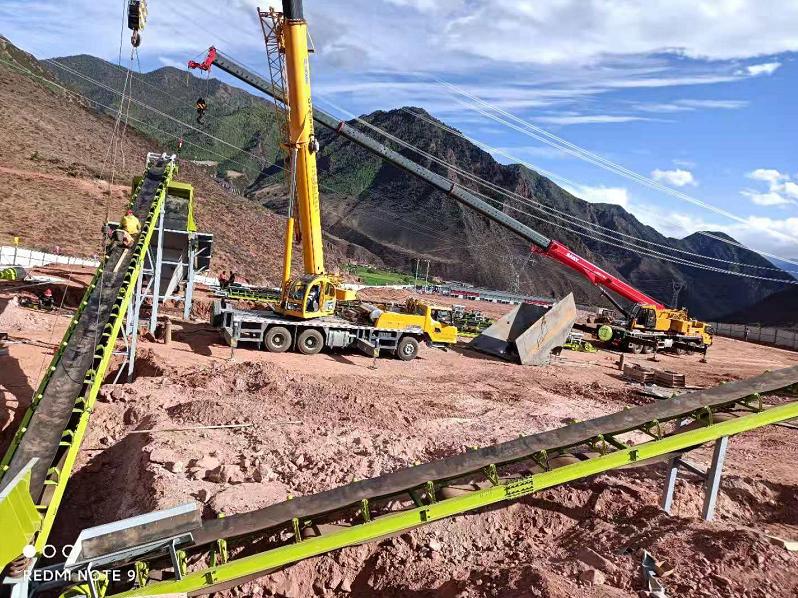

2021年5月26日筛分系统输送皮带安装

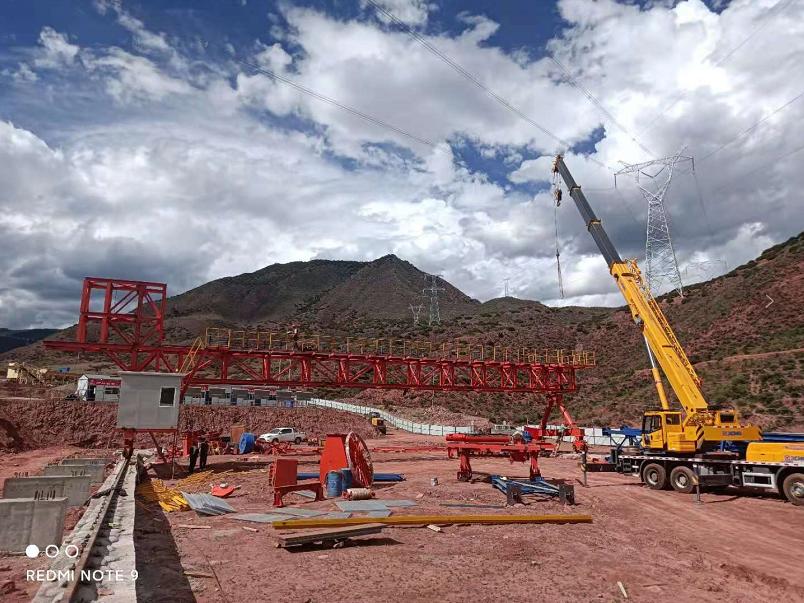

2021年6月25日布料机系统安装
2021年6月27日筛分试验开始进行场内取土试验

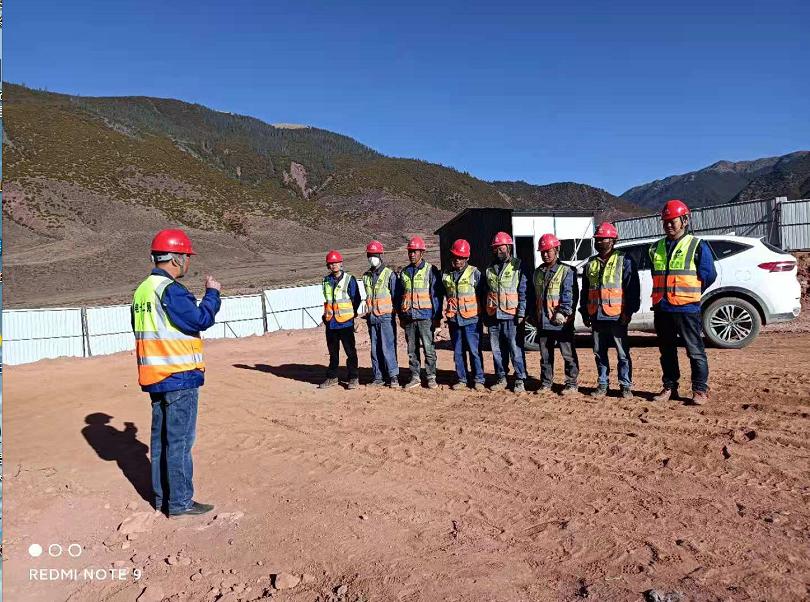

2021年7月27日贵阳院杨院长、管理局胡局长带队专家组现场检查、给予现场好评

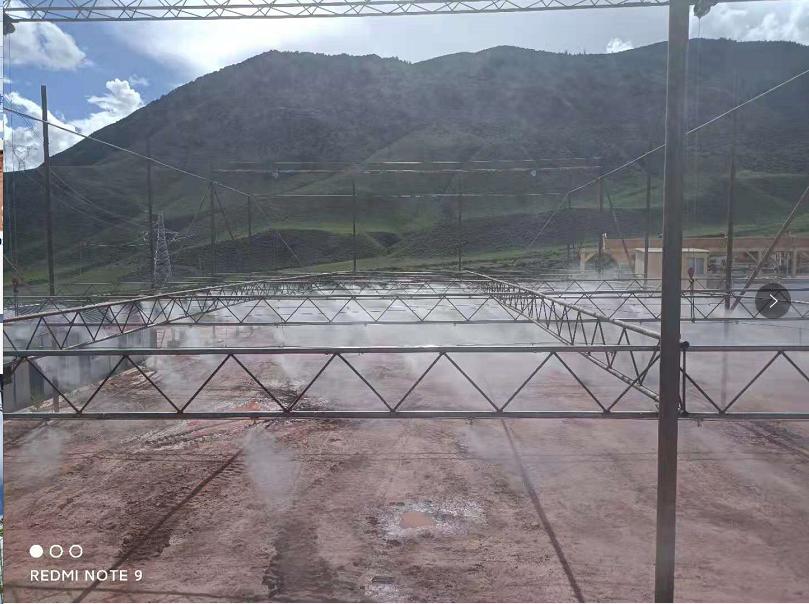

2021年8月13日分层加水系统安装调试完成,运行成功

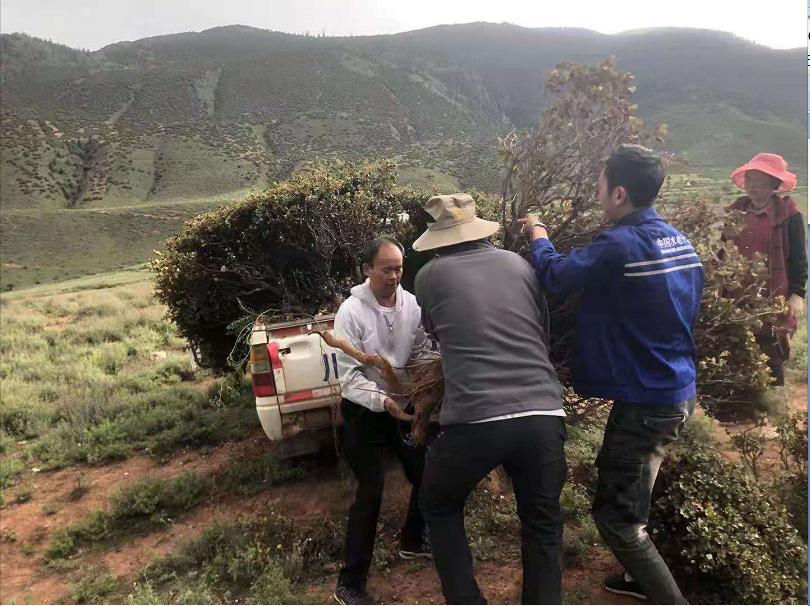

A1区料场珍贵植物移栽
