猴子岩水电站大坝工程坝顶结构

时间:来源:乐山圣达水利浏览:

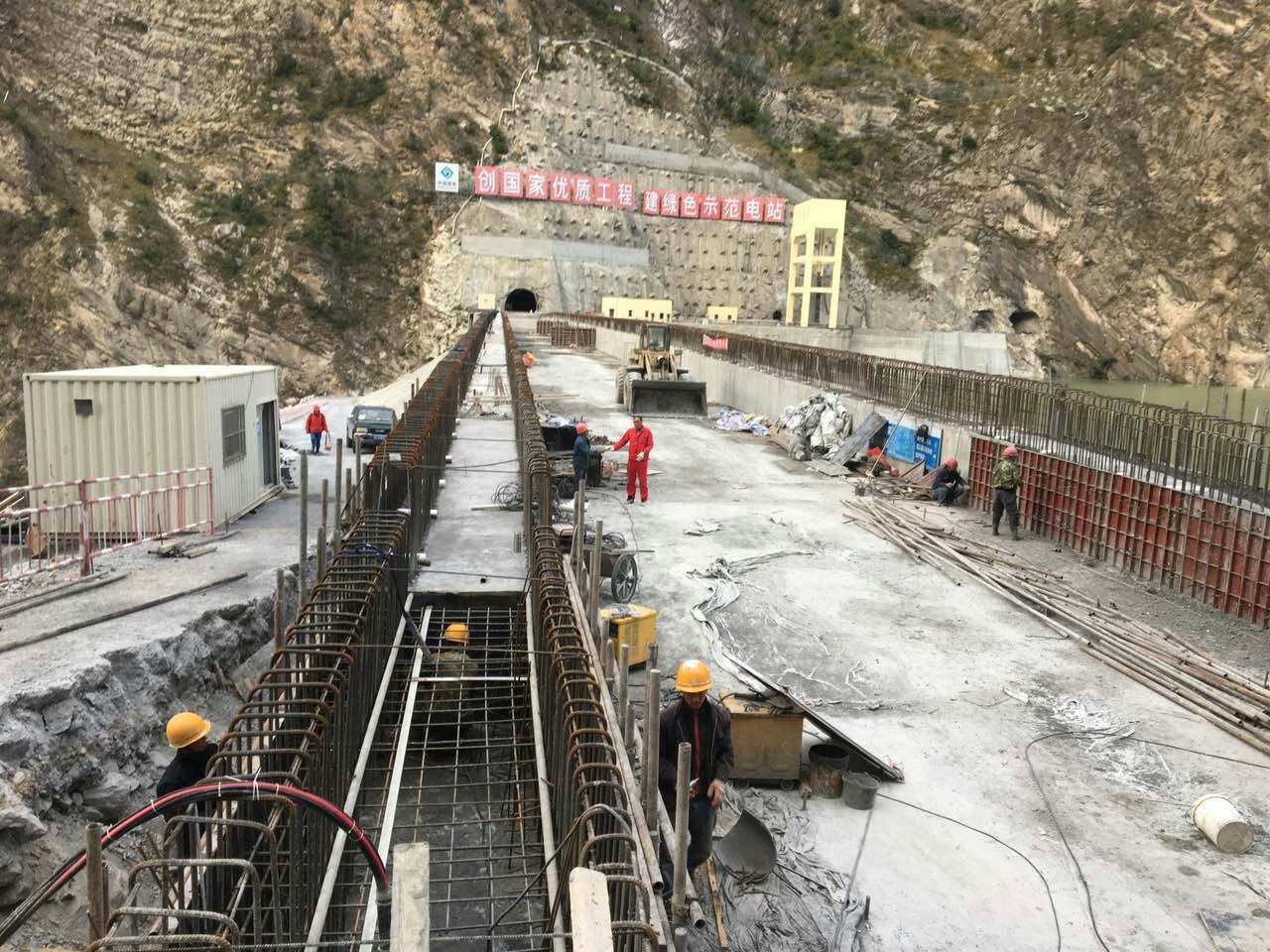

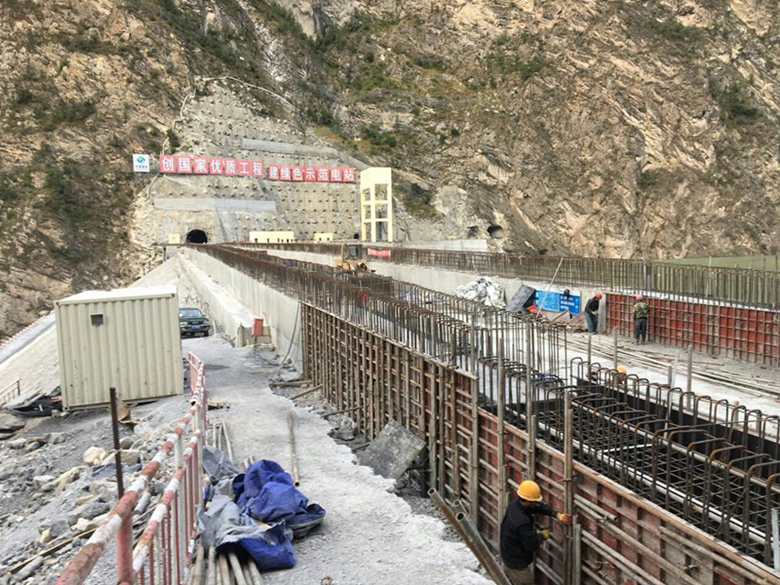

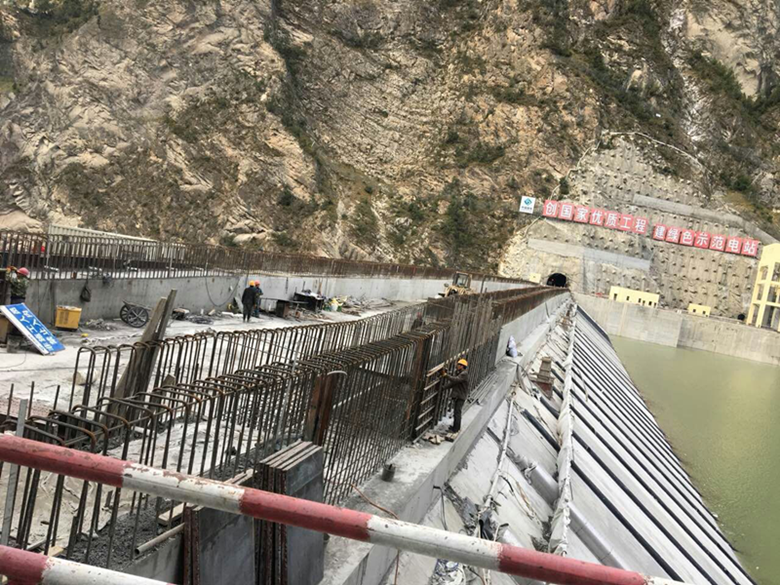

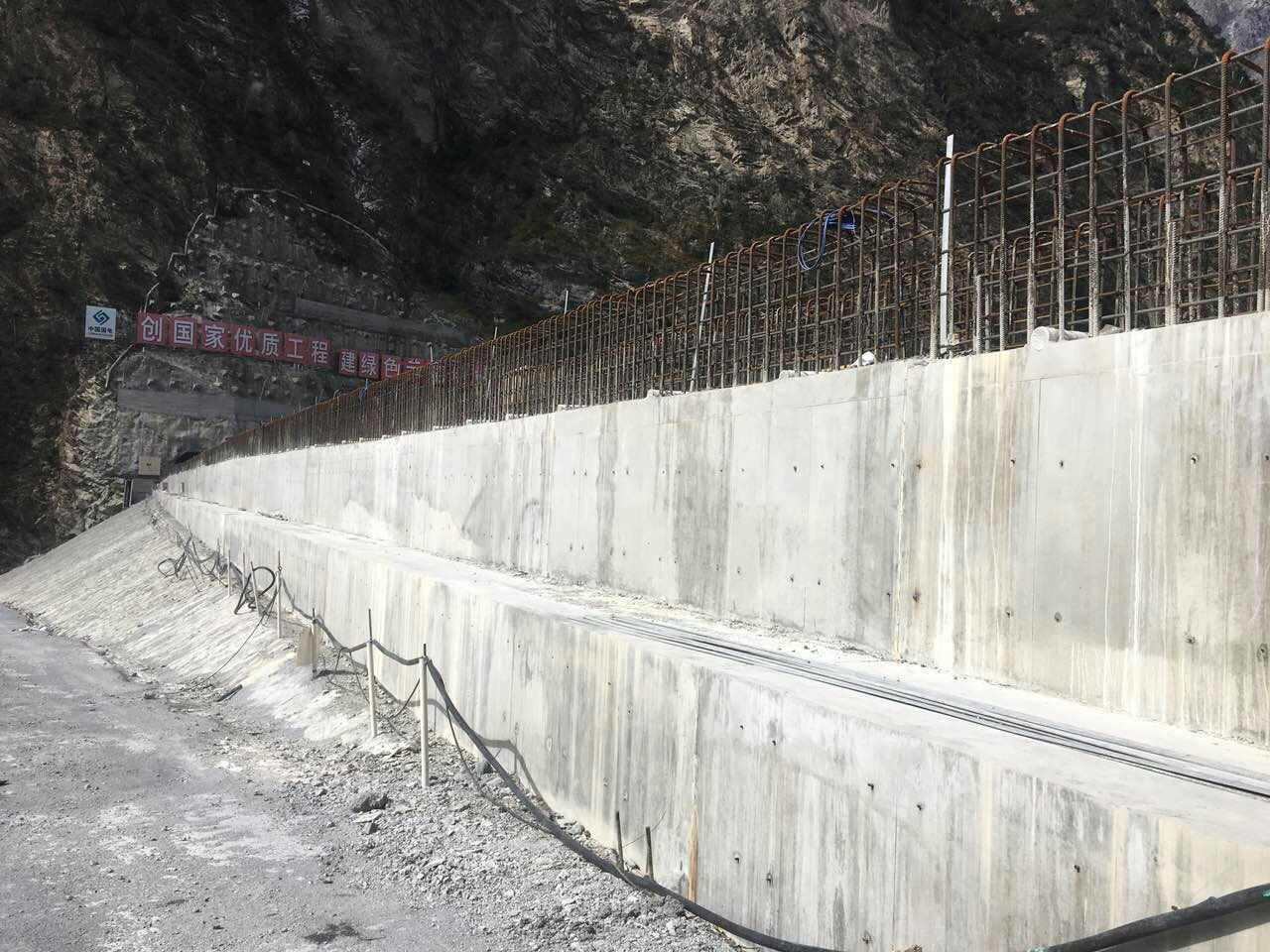

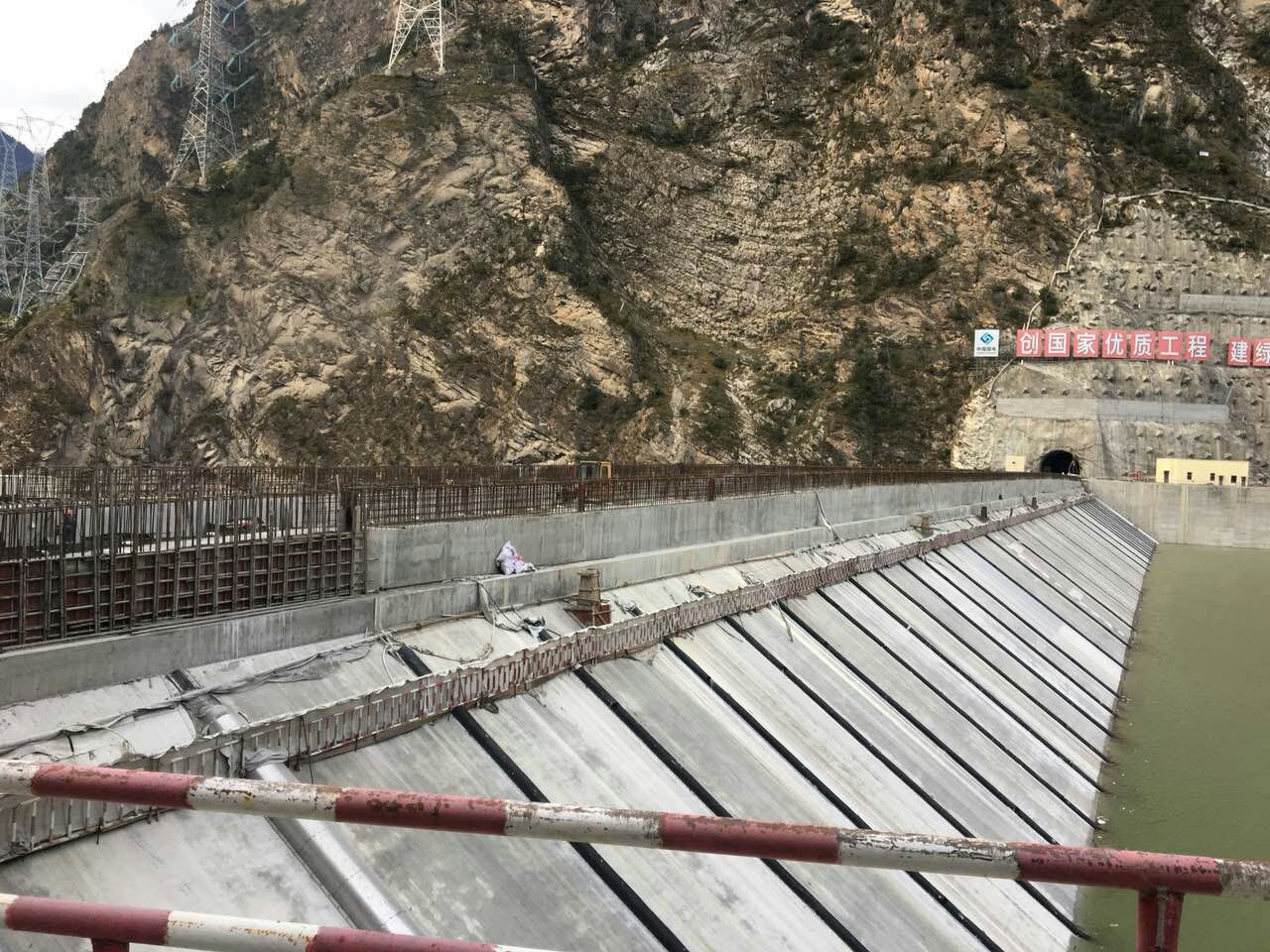

     猴子岩水电站挡水建筑物采用混凝土面板堆石坝,坝顶高程1849.5m(招投标阶段为1848.5m),最大坝高223.5m,标准段坝顶宽度为15.27m(招投标阶段为14m),坝顶总长278.35m(招投标阶段为283m)。防浪墙采用“U”形整体结构,将上游防浪墙与下游挡墙连为一体,墙底高程1845.00m,最大墙高6.0m(招投标阶段为4.7m),标准段墙顶高程为1851.0m(招投标阶段为1849.70m)。坝顶结构设置24条横缝,将坝顶结构分为25段,标准段坝段长度为12m,非标准段坝顶分段长度为4.1~6.35m。

坝顶结构主要施工项目包括:“U”型坝顶结构砼,垫层料、过渡料回填,坝顶接地、接缝止水,坝顶路面结构,以及坝顶电缆沟、监测电缆沟兼排水沟等设施施工;坝顶结构主要施工工程量为:C25(二)钢筋砼浇筑6785.5m3,C25(一)钢筋砼盖板预制69.5m3,C20(二)雨水口、踏步砼浇筑27m3,过渡料填筑8336.3m3,垫层料填筑870.1m3;具体施工工程量以现场实际发生量计.



2.主要工作内容:

 1、防浪墙混凝土基础面平整与整修。

2、过渡料填筑:包含(不限于)填筑所需的填筑料采购或开采、大石解小(必须配备破碎锤)、制备加工、挖装、运输、堆(转)存、试验、填筑以及质量检查和验收等。

3、垫层料填筑:包含(不限于)填筑所需的填筑料运输、堆(转)存、水泥掺合搅拌、试验、填筑以及质量检查和验收等。

4、混凝土浇筑:包含(不限于)基础面清理、混凝土材料、运输、保管、贮存、混凝土的拌和、浇筑、温控措施、养护、施工期临时排水、表面保护、试验、质量检查和验收等。

5、止水:包含(不限于)止水运输、加工、连接、安装、支撑、嵌缝、埋设、防护、试验以及质量检查和验收等。

6、钢筋制安:包含(不限于)钢筋的运输、贮存、保管、加工、安装(包括钢筋的连接)、试验以及质量检查和验收等所需全部人工、材料以及使用设备和辅助设施等。

7、其他附属设施施工:包含(不限于)完成附属施工所需要的全部人工、材料以及使用设备和辅助设施等一切费用。

8、本工程所有的生产、生活临时设施(如风、水、电,承担项目施工范围内照明、道路等)和所属施工范围内的工完场清。

9、本工程所有施工项目所需材料运输以及场内二次转运。

10、安全、文明和环保施工(包括所有脚手架挂绿色防护网、护栏等所有安全防护,至各施工部位的施工通道,施工设备、材料堆放整齐等),工完场清(设备、材料及施工产生的废碴物)等,所有附属工作均为乙方为完成施工的有关工作。
