雅砻江两河口水电站施工工程
时间:来源:乐山圣达水利浏览:两河口水电站,也称雅砻江两河口水电站,位于四川省甘孜州雅江县境内的雅砻江干流上,在雅江县城上游约25km,为雅砻江中下游梯级电站的控制性水库电站工程,对整个雅砻江梯级电站的开发影响巨大。两河口水电站是雅砻江中下游的"龙头"水库,是雅砻江干流中游规划建设的7座梯级电站中装机规模最大的水电站,也是目前我国藏区开工建设综合规模最大的水电站工程。电站建设将克服高海拔、高土石坝、高泄洪流速等诸多世界级技术难题与挑战,推动我国高土石坝建设跨入国际先进行列。
2016年1月之前,我公司已参建了中国电建两河口水电站一二·五联合体的场内道路、临建设施、堰肩开挖支护、坝基开挖、围堰填筑等多项工程,累计合同金额达到12189万元,现已完成合同产值7660万元。主要工程情况如下:
一、雅砻江两河口水电站开挖工程III标开关站锚索支护工程。于2014年6月27日开始锚索造孔施工,现完成施工1165束锚索(其中1000KN、35m共8根,2000KN、30m~50m共1157根),锚索张拉于2015年7月13日全部完成,计划合同及新增项目完工日期为2015年8月20日。

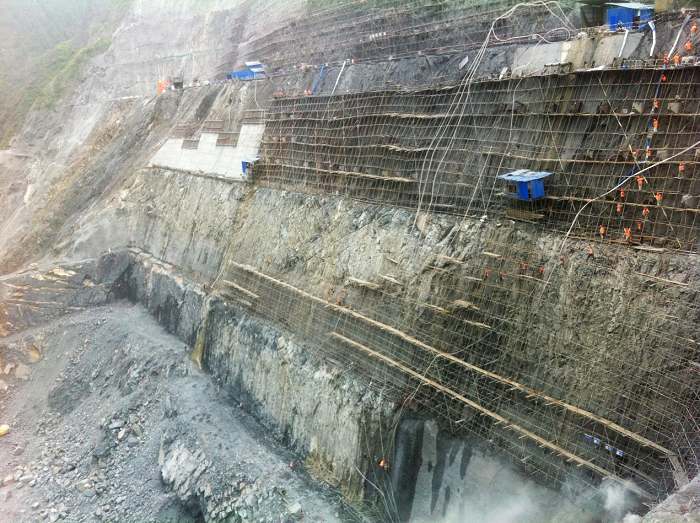

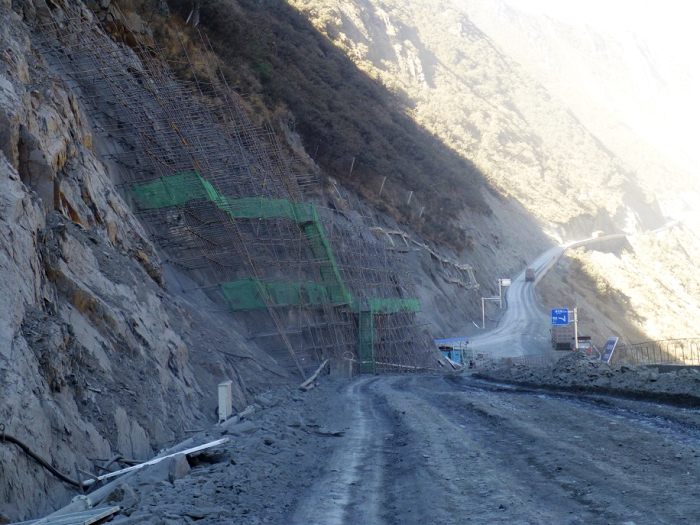

▼开关站锚索支护一览图
二、602#隧道出口洞脸翼墙浇筑、2#沟谷体2875m高程以下回填C20混凝土工程。右岸2875m高程602#隧道出口洞脸采用C25W8F100钢筋混凝土浇筑成形,拱圈与洞脸端墙为一体式设计,分层浇筑施工。洞脸最高处11.021m,宽14.0m,沿洞身方向进深1.0m。洞脸顶部设置截面高20cm×宽60cm的墙帽,右坝肩山坡与墙帽之间形成40cm宽的洞脸排水沟接入2875m高程平台内侧排水沟。602#公路洞脸翼墙采用钢筋混凝土结构,混凝土标号为C25,配置C12面层钢筋,翼墙混凝土垂直高度10m、厚30cm贴坡浇筑。翼墙范围为桩号(坝) 0-024.00~(坝) 0+021.60,高程EL.2875~EL.2885。

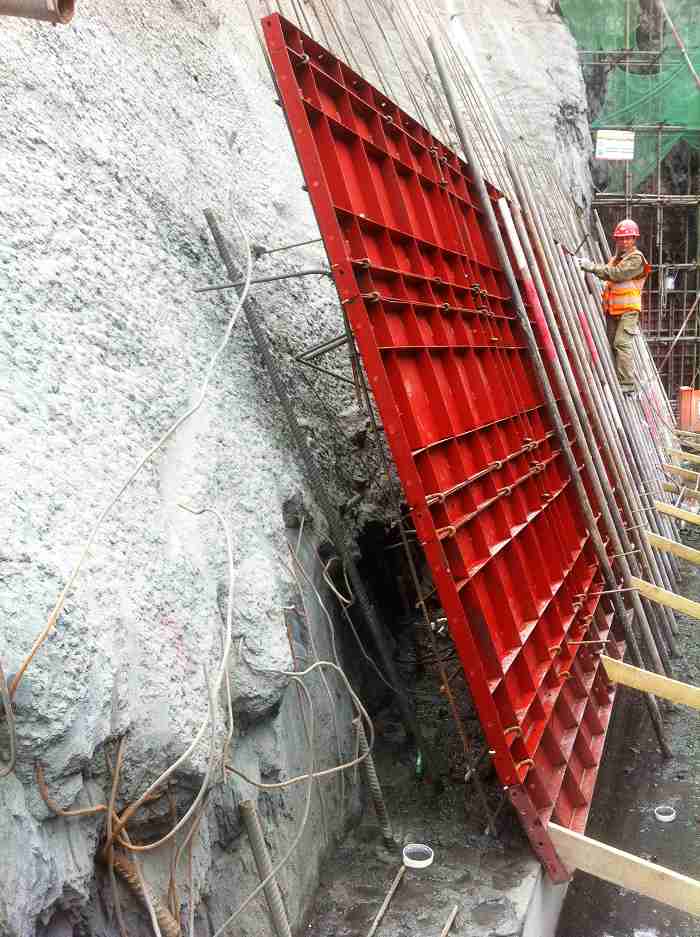

▼翼墙及洞脸混凝土浇筑
三、雅砻江两河口水电站大坝标现场工地试验室、生产指挥中心办公楼房建及苹果园房屋维修工程,目前施工已完成,其中现场工地试验室设置在6#公路无名沟明线段,占地面积1494m²,建筑面积约600m²,场地采用10cm厚C15砼硬化。工地试验室办公楼及试验楼为二层,作日常办公使用及各类工程专业试验用房。在各掺拌场及砂石骨料系统设置现场质控站作为过程试验用房。大坝标生产指挥中心布置于大坝右坝肩EL.2875.00平台,602#路隧洞出口东南侧,地面开关站西南侧,北侧布置有平台交通通道和厂房进风洞,南侧紧靠2#沟回填块边线。建筑占地面积321.42㎡,总建筑面积799.33㎡,另设停车场776.3㎡,建筑最大净高13.2m,为3层框架结构办公用房。建筑设计以简洁大方为主,各功能排布有序,可为办公人员提供舒适的办公环境。

▼苹果园营地房屋改建
▼生产指挥中心房建
▼实验室房建
四、12#、1201#公路工程及上、下游围堰堰肩开挖支护工程,目前在施工过程中,其中12#公路起点为鲜水河低线河口隧道出口右侧,沿岸坡展线抬高,终点至两河口石料场开挖区,路线全长1.22345km,终点高程2777.86m,公路等级为场内交通三级公路,路基宽13.0m,路面宽12.0m,水泥混凝土路面,最大纵坡8%。1201#公路与与1#临时桥和坝区至普巴绒土料场公路(14#公路)相连,两河口石料场开采、运输的主通道。路线全长2521.64m,起点高程2675.73m,终点高程2660.00m,公路等级为场内交通三级公路,路基宽11.0m/10.5m,路面宽10.0m/9.5m,水泥混凝土路面,最大纵坡8%。大坝上游围堰位于庆大河与雅砻江汇合口上游,堰顶高程2658m,最大堰高约64.5m。上游围堰为土工膜斜墙土石围堰结构,堰体与大坝紧密结合布置。下游围堰位于阿农沟沟口下游侧,下游围堰为土工膜心墙堆石坝,堰顶高程为2618.50m,最大堰高约24.5m,采用复合土工膜心墙与混凝土防渗墙防渗,复合土工膜最大防渗高度约10m。围堰顶宽12.00m,堰顶轴线长约100m。

▼12#公路施工中形象图
▼1201#公路施工中形象图
五、两河口水电站碾压试验、石料钻爆、土石方挖运工程。合同施工内容包括石料场覆盖层剥离运至弃渣场、石料钻孔及爆破、石料场爆破试验、土石料挖运至指定试验场地、土料场表层剥离回填、规范内超挖以及自身原因造成的施工超挖等费用及完工后的清理以及32T碾压试验及过渡料试验土、石方用料的挖运。

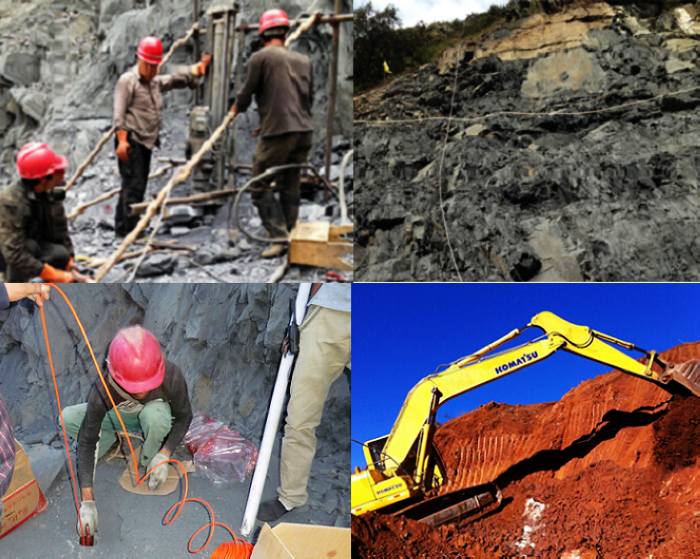

▼碾压试验、石料钻爆、土石方挖运施工图
六、场内道路维护工程,大坝标道路维护责任范围内全部道路,道路里程93KM。主要维护工作为:道路的洒水和降尘、道路清扫、道路两侧标示牌清理、排水沟清理及清理垃圾弃运至指定场地、绿化带洒水等工作。

▼场内道路维护施工图

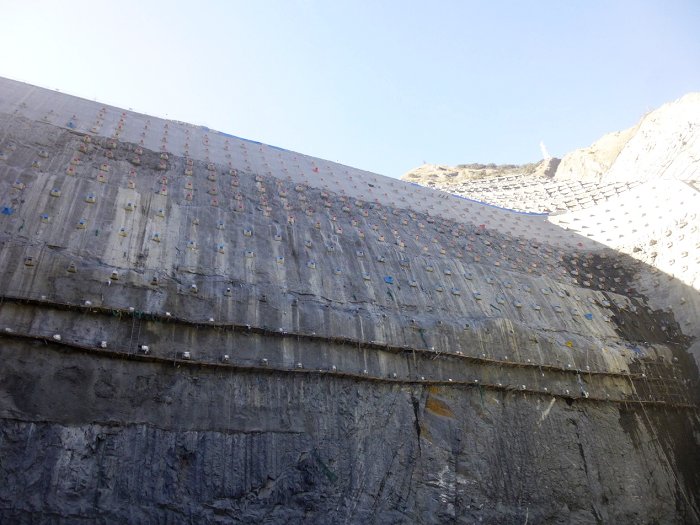

七、左岸305#洞口附近坝基开挖及边坡支护工程。目前正在施工中,需完成土石方开挖约82万m³,锚索支护约2.6万m²及场内施工道路的养护、除尘。土石方弃运,边坡预裂孔钻孔、开挖边坡清面。
▼305#洞口边坡开挖施工图

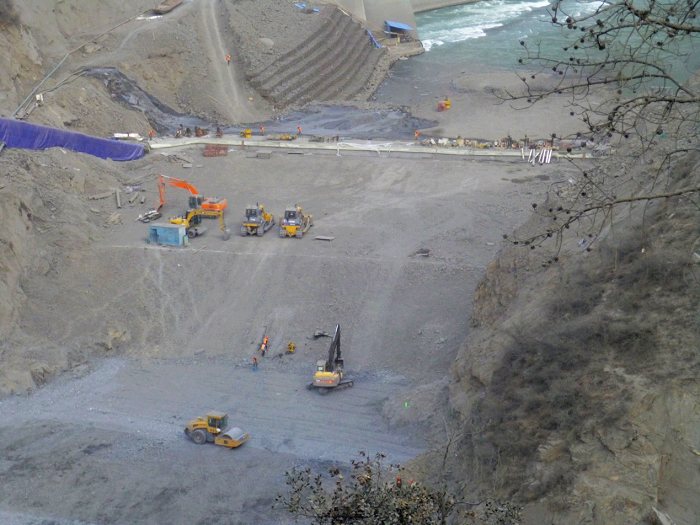

八、上游围堰基坑开挖及填筑料运输工程,需完成庆大河有用料回采58万m³,基坑开挖10万m³。

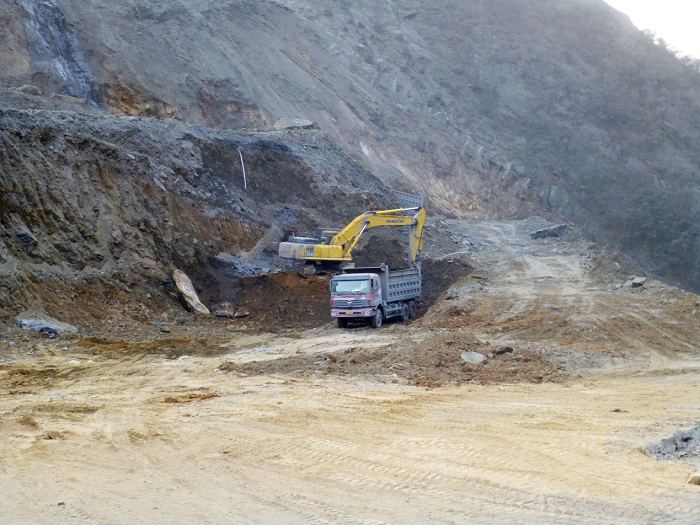

▼上游围堰基坑开挖及填筑施工图
